Hối hả thi công cao tốc Vân Phong - Nha Trang những ngày cận tết

Cao tốc Vân Phong - Nha Trang dài 83,35 km (qua địa bàn 4 địa phương gồm: H.Vạn Ninh, TX.Ninh Hòa, H.Diên Khánh và H.Khánh Vĩnh) có tổng mức đầu tư 11.808 tỉ đồng. Dự án có điểm đầu kết nối đường dẫn cửa phía nam hầm Cổ Mã (H.Vạn Ninh) và điểm cuối kết nối điểm đầu dự án thành phần đầu tư xây dựng đoạn Nha Trang - Cam Lâm.

Dự án cao tốc Vân Phong - Nha Trang được khởi công ngày 1.1.2023, chia làm hai gói thầu gồm XL01 và XL02, dự kiến cơ bản hoàn thành năm 2025 và đưa vào khai thác, vận hành từ năm 2026.

Hai gói thầu trên do Liên danh Công ty CP Lizen, Công ty Đầu tư và Xây dựng giao thông Phương Thành, Công ty CP Hải Đăng và Công ty CP Đầu tư xây dựng E&C; Liên danh Công ty TNHH Tập đoàn Sơn Hải - Tổng công ty CP Xuất nhập khẩu và xây dựng Việt Nam thực hiện

THẾ QUANG

Tới nay, toàn dự án đã huy động 39 mũi thi công (24 mũi thi công đường, 15 mũi thi công cầu) với tổng cộng 1.323 nhân lực và 658 thiết bị thi công các loại

THẾ QUANG

Ông Đặng Văn Dũng, Giám đốc điều hành dự án cao tốc Vân Phong - Nha Trang (Ban quản lý dự án 7, Bộ GTVT), cho biết đến nay, các địa phương đã bàn giao mặt bằng được 99,6%. Hiện chỉ còn 0,32 km trên địa bàn TX.Ninh Hòa chưa bàn giao (chiếm 0,4%) và hệ thống hạ tầng đường điện chưa di dời xong

THẾ QUANG

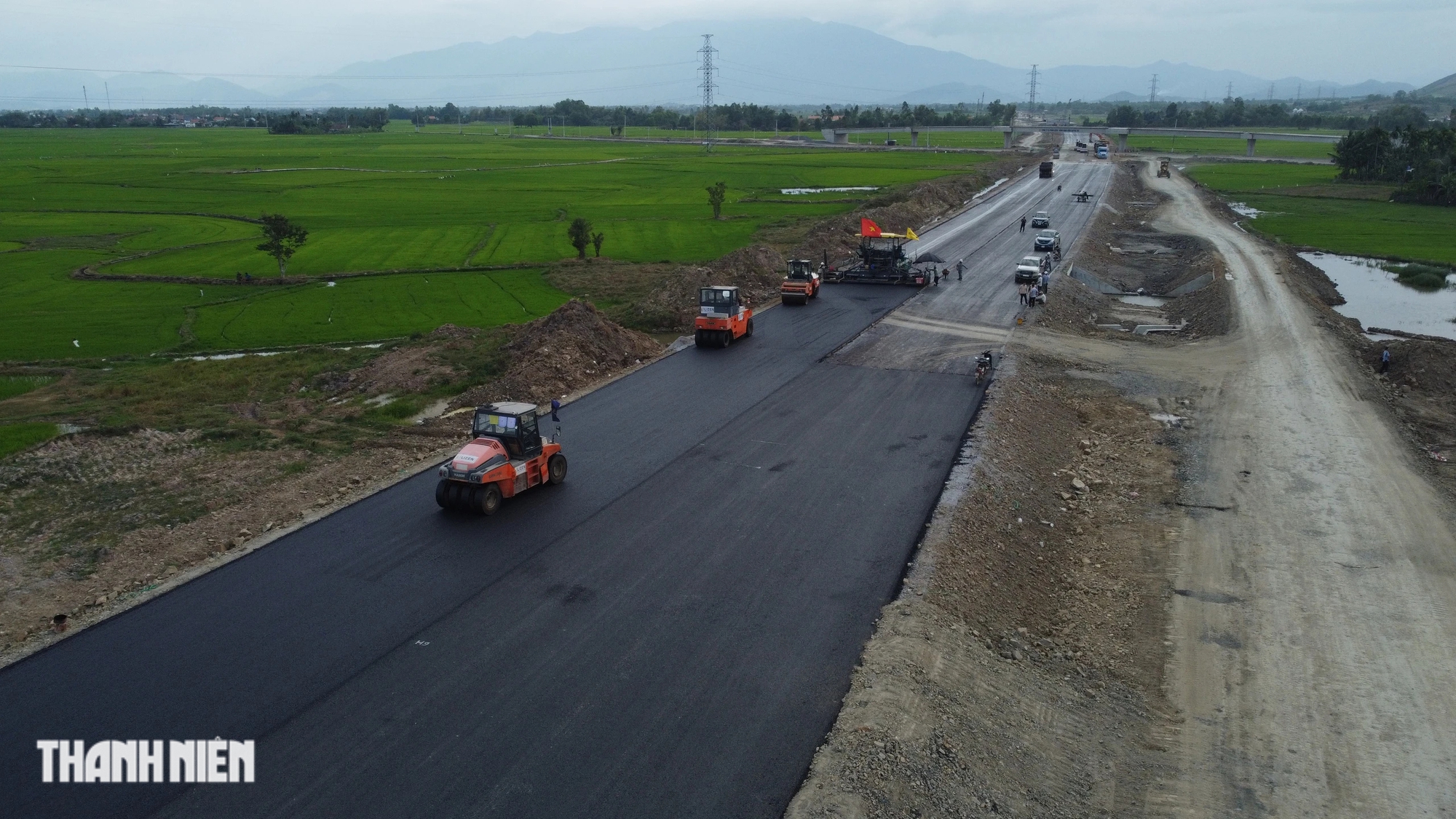

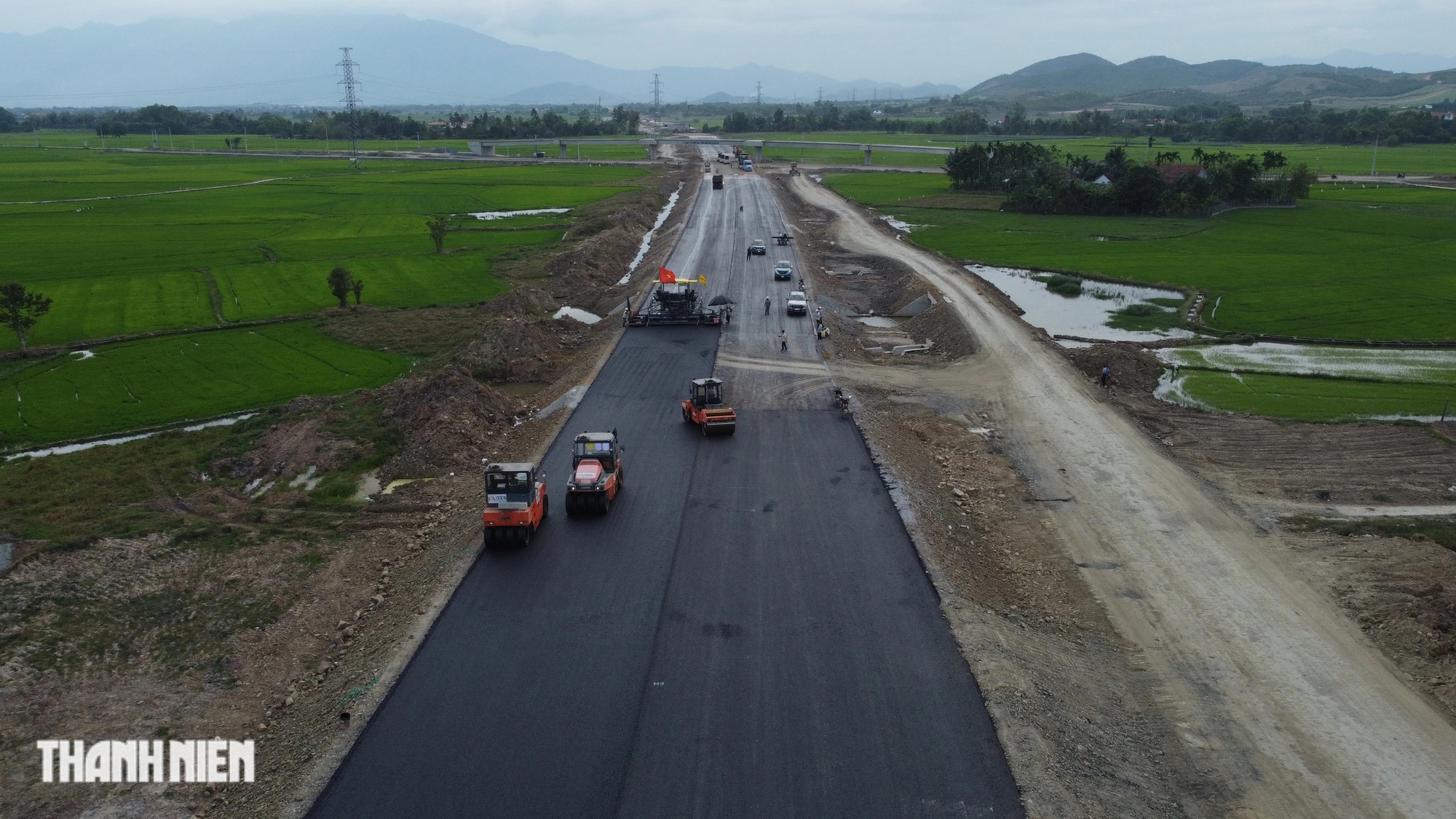

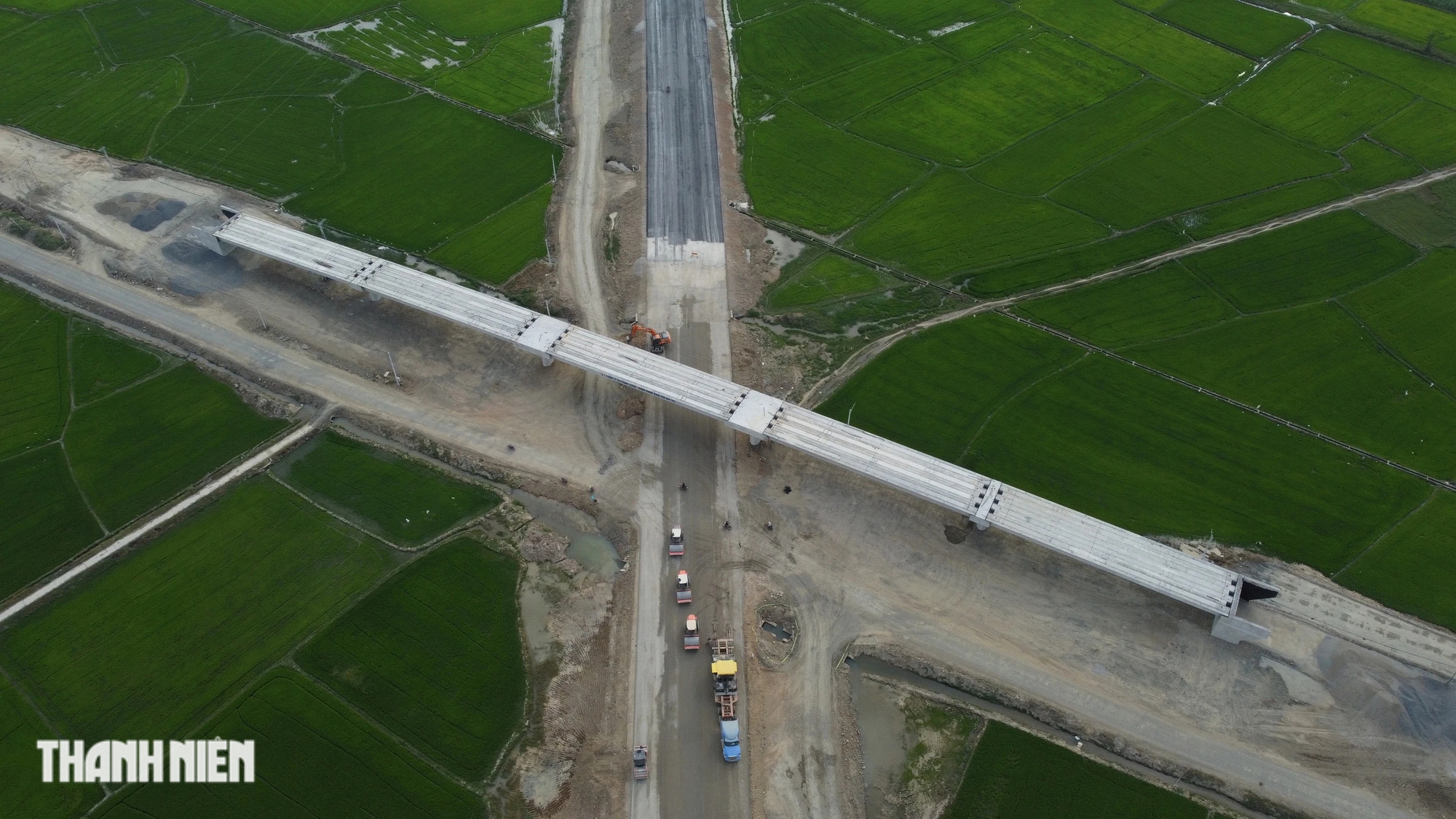

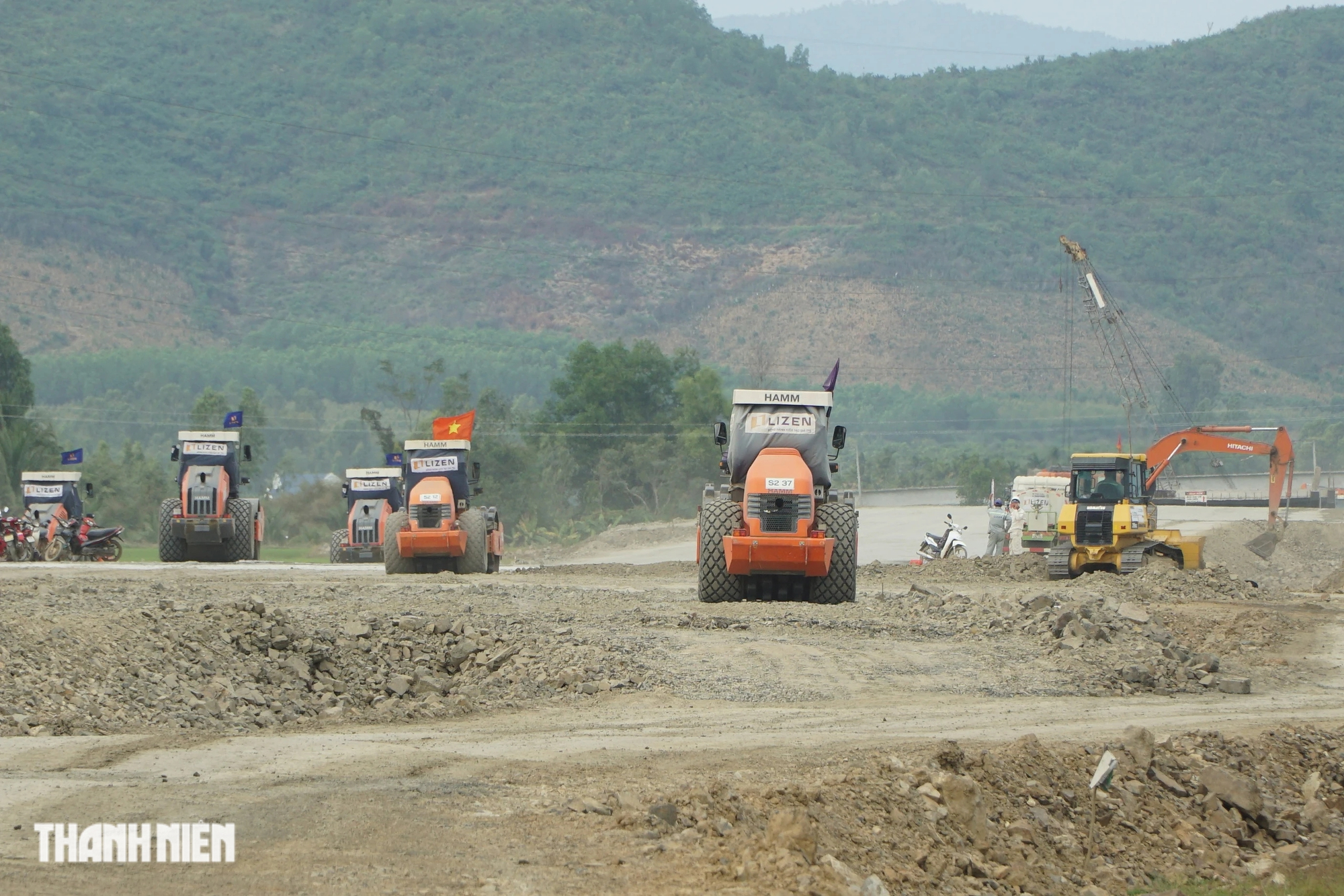

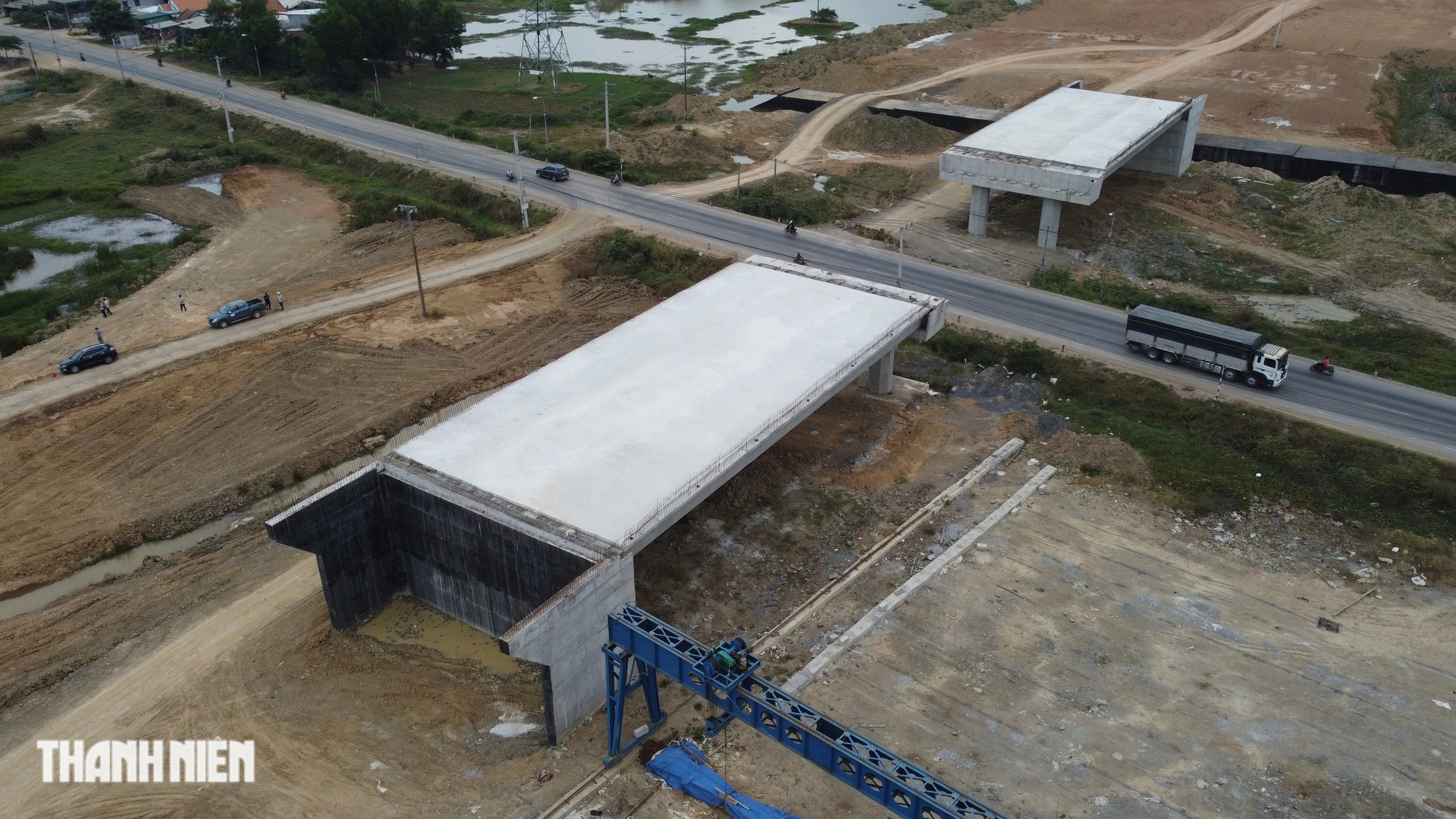

Ở những khu vực đã giải phóng mặt bằng các nhà thầu đang đẩy nhanh tiến độ thi công

THẾ QUANG

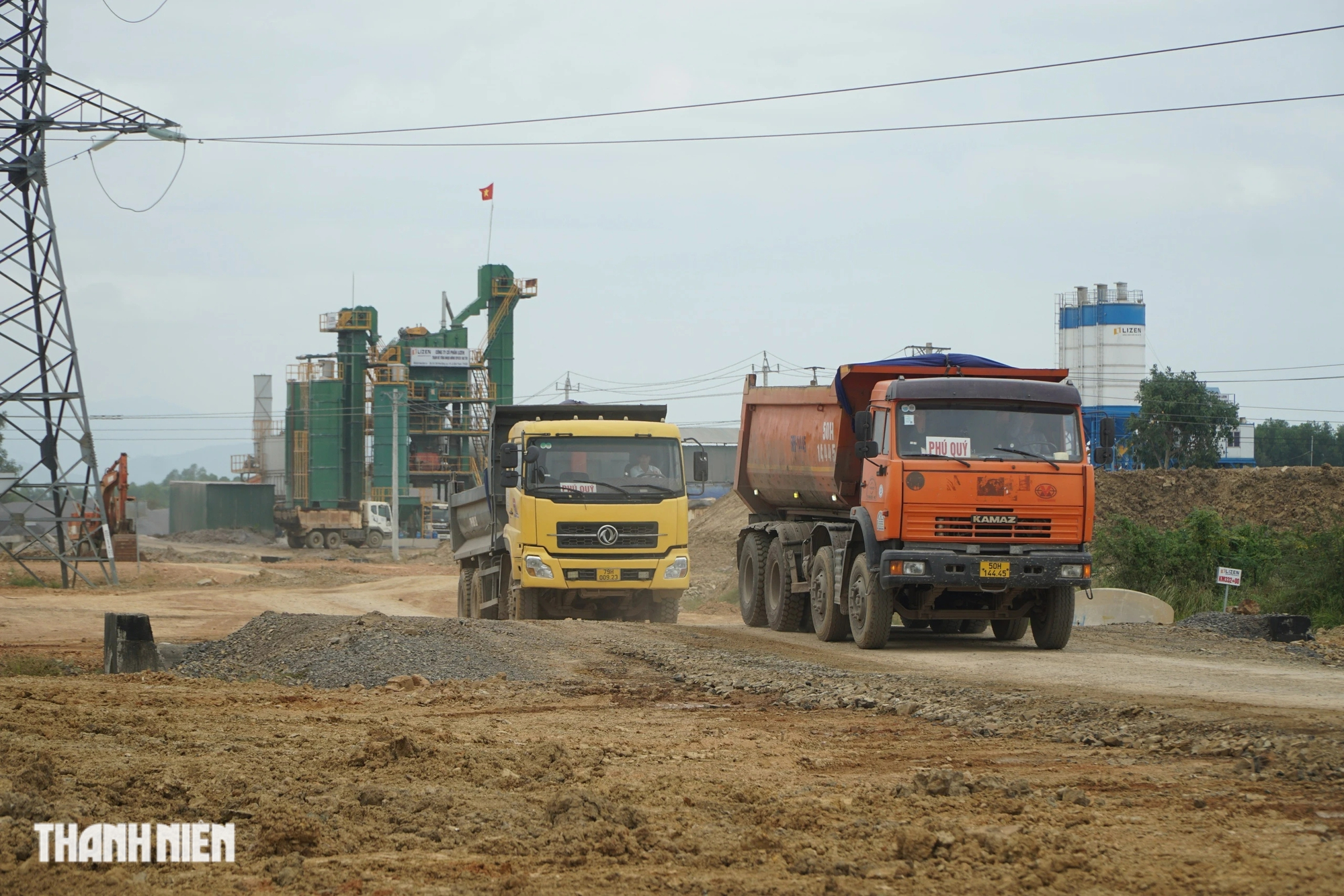

Đại diện nhà thầu Lizen cho biết, mặc dù gặp khó khăn với điều kiện thời tiết và một số vị trí bị vướng mắc hạ tầng, nhưng đến nay gói thầu do đơn vị thi công đã đạt 34% giá trị hợp đồng, vượt 32% so với kế hoạch

THẾ QUANG

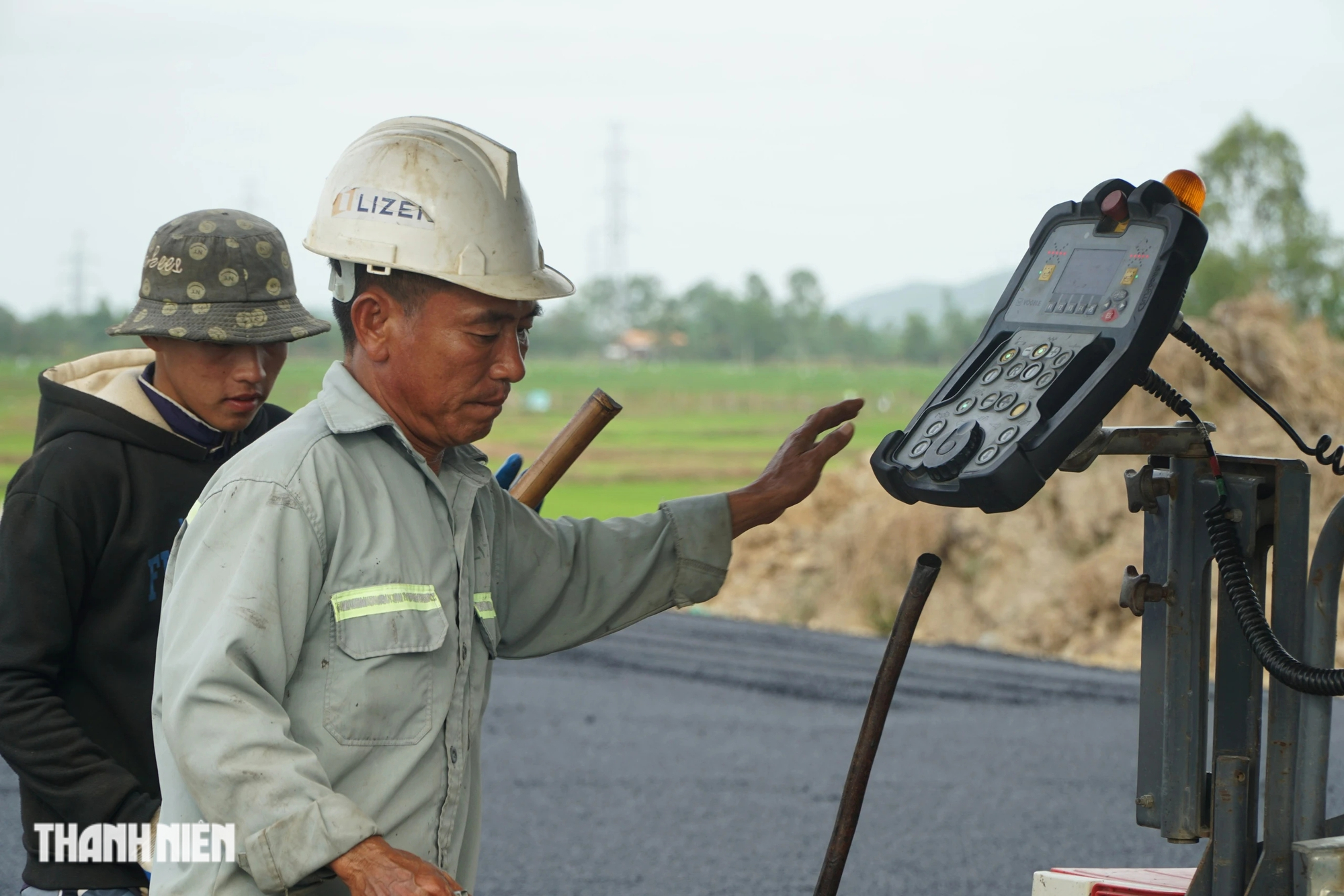

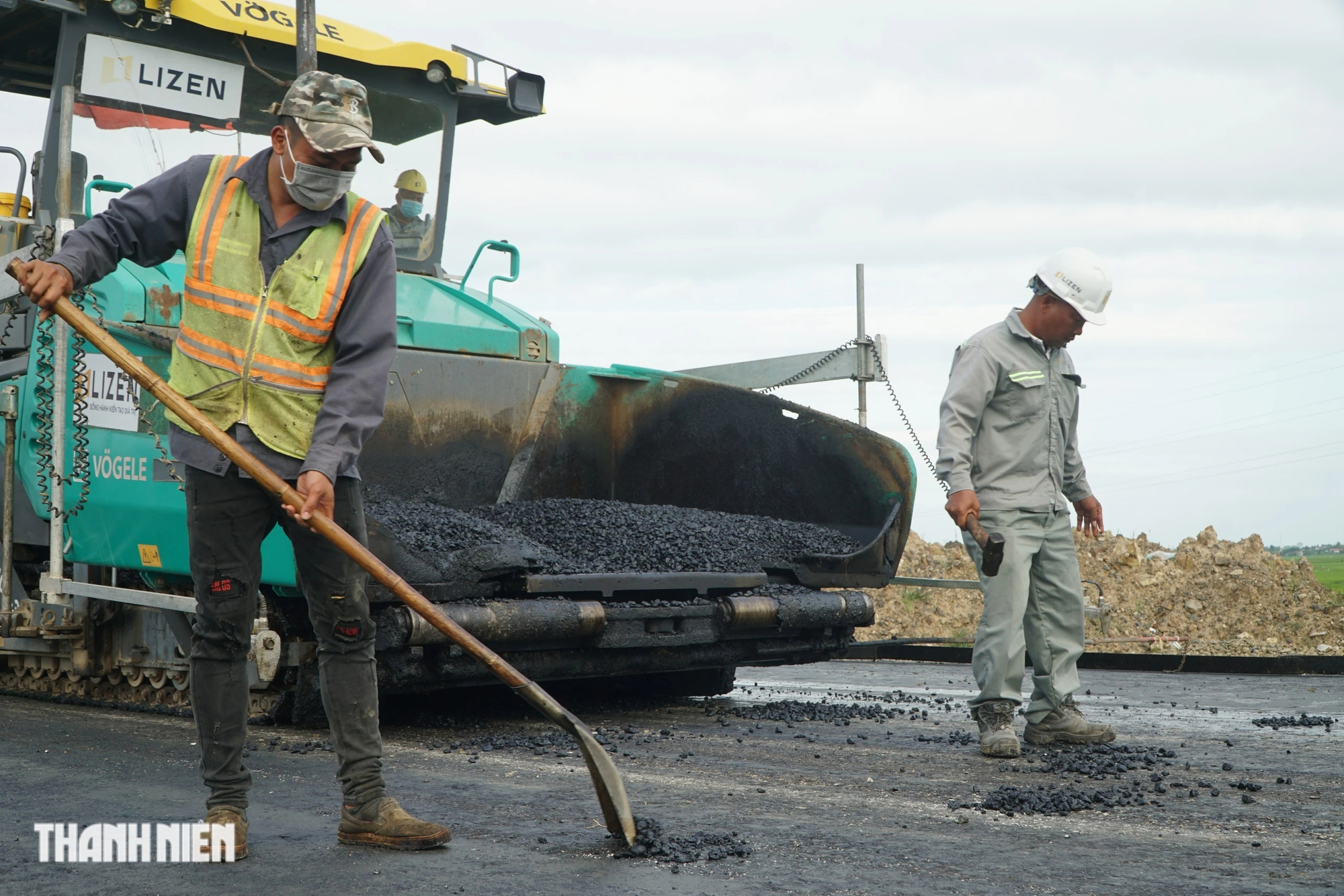

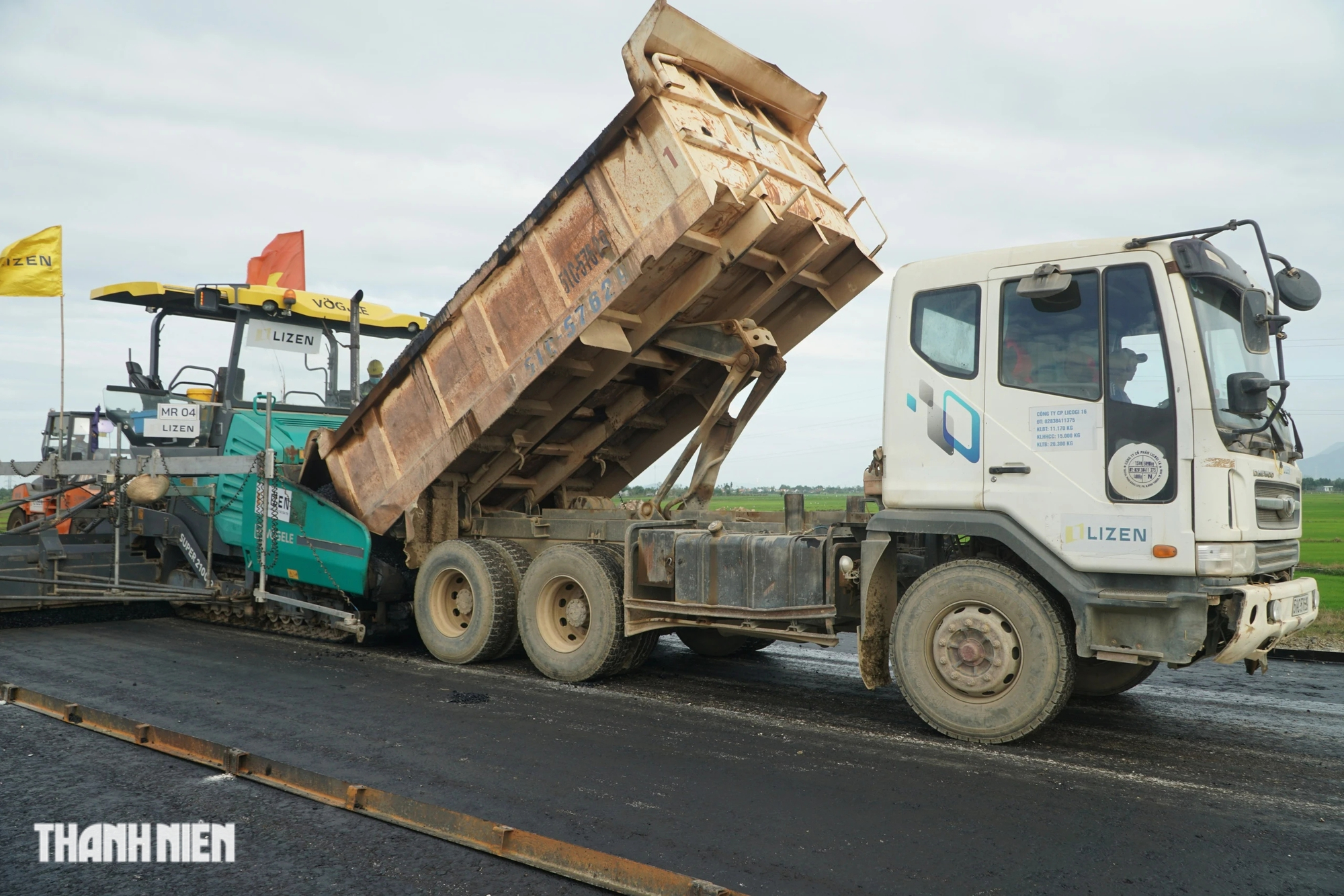

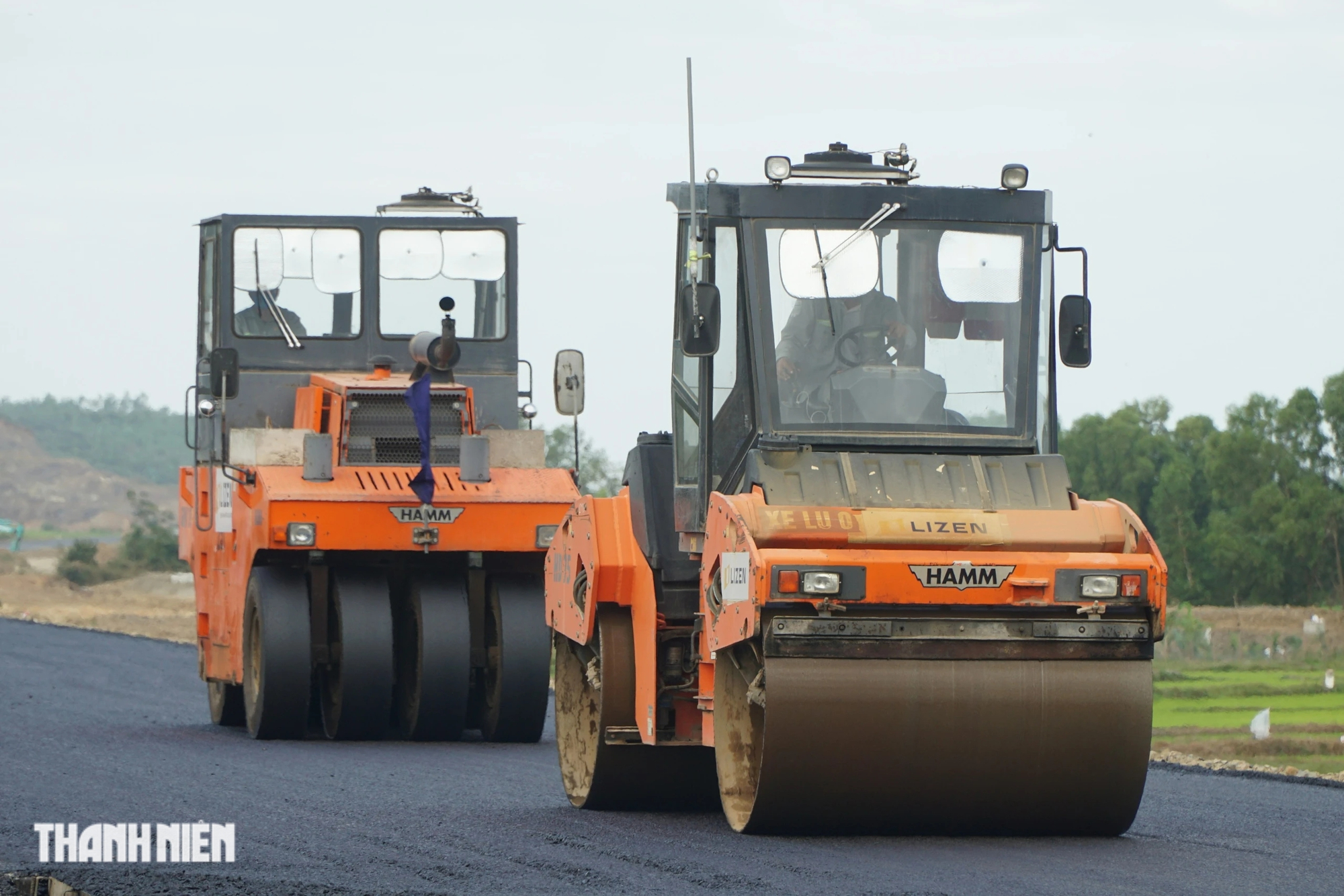

Hiện nhà thầu này đang tập trung trải thảm nhựa, gấp rút hoàn thành để kịp tiến độ

THẾ QUANG

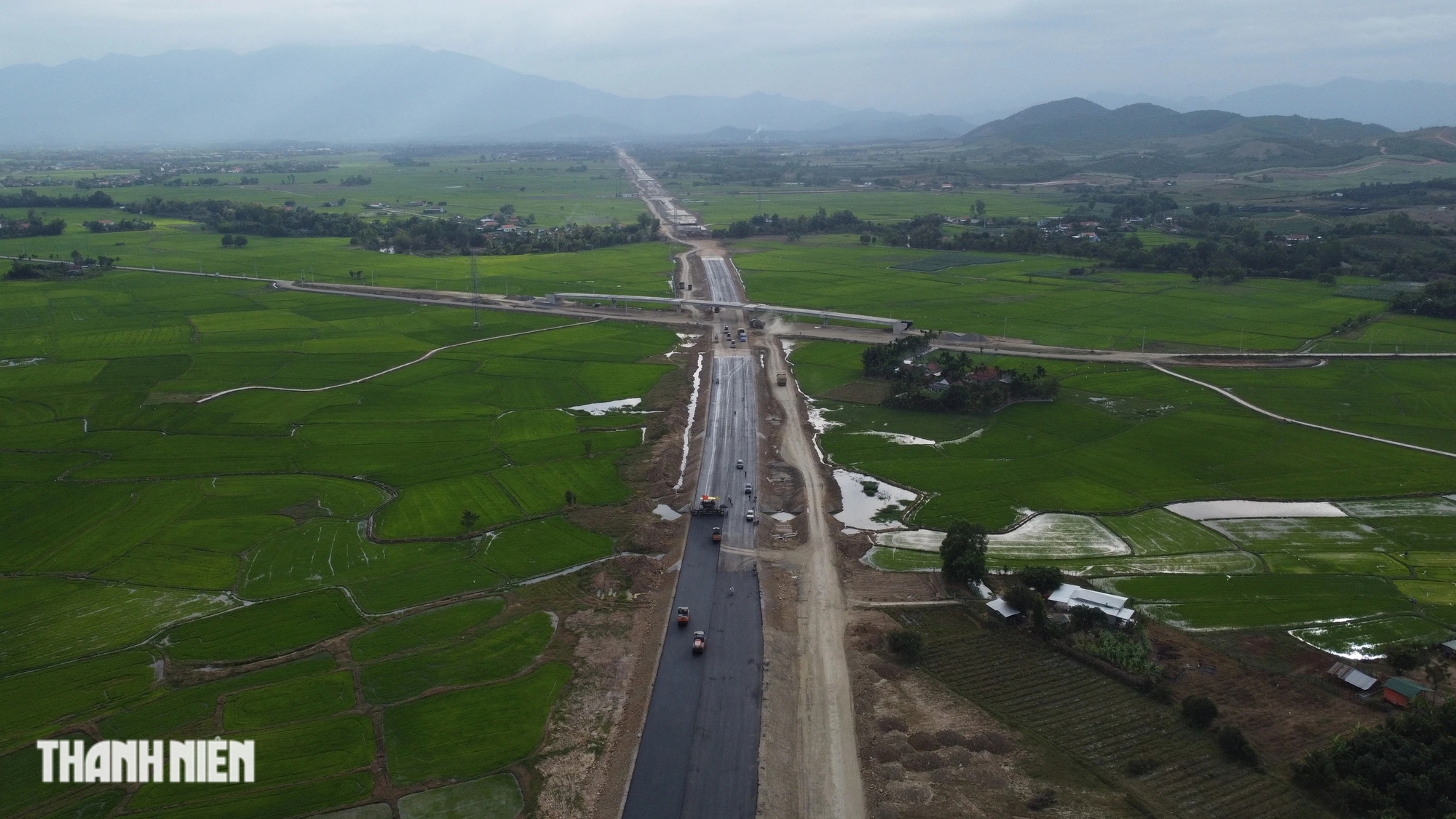

Những ngày cận Tết Nguyên đán Giáp Thìn, trên công trường các công nhân và thiết bị máy móc vẫn đang hối hả làm việc

THẾ QUANG

"Gần tết nhưng tinh thần làm việc của anh em vẫn rất khẩn trương, tích cực để đạt được mục tiêu kế hoạch đề ra", ông Bành Văn Anh, Giám đốc điều hành thi công nhà thầu Lizen chia sẻ

THẾ QUANG

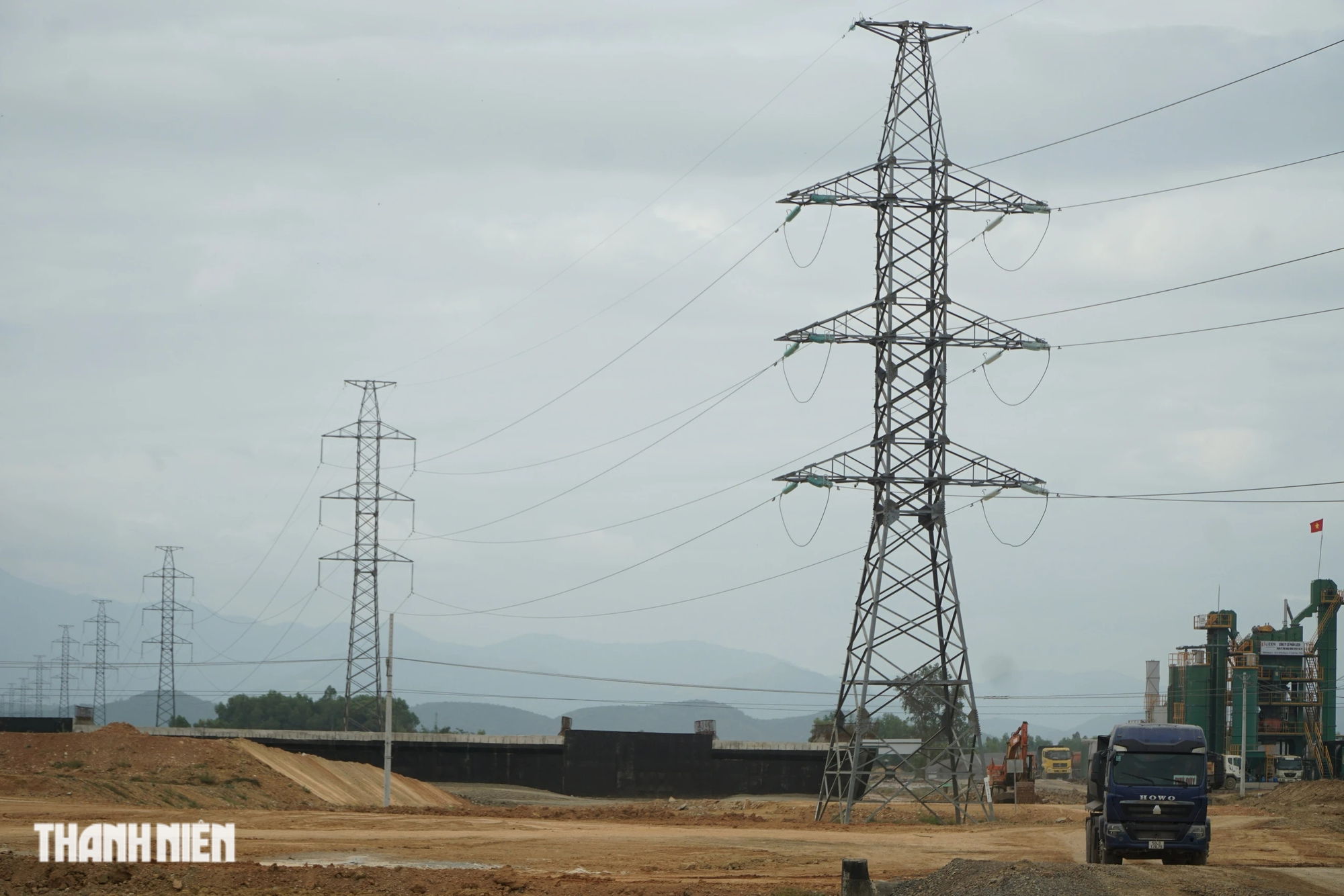

Ban Quản lý dự án 7 cho biết các huyện, thị xã tại dọc tuyến cao tốc đã bàn giao mặt bằng đạt 99,6%. Tuy nhiên, vẫn còn 0,32 km tại TX.Ninh Hòa chưa hoàn tất và đặc biệt hạ tầng đường điện chưa được di dời, dẫn đến khó khăn trong việc thi công

THẾ QUANG

Cụ thể, có 153 vị trí giao cắt (đường điện trung, hạ thế, cáp viễn thông…) đã được địa phương phê duyệt. Đến nay, đã di dời 55 vị trí, đang thi công 47 vị trí, còn 42 vị trí (tại TX.Ninh Hòa) chưa triển khai do chưa lựa chọn xong nhà thầu. Đường điện 110 kV (9 vị trí) đã phê duyệt thiết kế, chưa lựa chọn xong nhà thầu di dời. Đối với 11 vị trí đường 220kV do Cục Điện lực và năng lượng tái tạo (Bộ Công thương) thẩm định thì đến nay đã có báo cáo thẩm định 10/11 vị trí

THẾ QUANG

Tại hai gói thầu xây lắp, lũy kế sản lượng đạt hơn 2.625 tỉ đồng (tương đương 36,8% giá trị hợp đồng). Trong đó, gói thầu XL01 đạt 36,3% so với hợp đồng (nhanh 1,1% so với kế hoạch); gói thầu XL02 đạt 37,5% so với hợp đồng (nhanh 3,2%). Nguồn vốn đã giải ngân năm 2023 (bao gồm cả vốn kéo dài 2022) hơn 4.131 tỉ đồng (đạt gần 100% kế hoạch vốn được giao)

THẾ QUANG

Cao tốc Vân Phong - Nha Trang là một trong 12 dự án thành phần thuộc dự án đầu tư xây dựng công trình đường bộ cao tốc Bắc - Nam phía Đông, giai đoạn 2021 - 2025. Quy mô xây dựng dự án gồm: đường cao tốc, trong đó giai đoạn hoàn chỉnh là đường cao tốc cấp 120, vận tốc thiết kế 120 km/giờ, bề rộng nền đường 32,25m, quy mô 6 làn xe, giai đoạn phân kỳ tương ứng tiêu chuẩn đường cao tốc cấp 100, vận tốc thiết kế 100 km/giờ, bề rộng nền đường 17m.

THẾ QUANG


Nguồn: https://thanhnien.vn/hoi-ha-thi-cong-cao-toc-van-phong-nha-trang-nhung-ngay-can-tet-185240202090258243.htm
