Loay hoay hướng giải quyết nhà máy dưới lưới điện 110kV, thiệt hại cả 2 bên

Doanh nghiệp phản ứng, đề nghị tạm dừng kéo dây 110 kV qua nhà máy

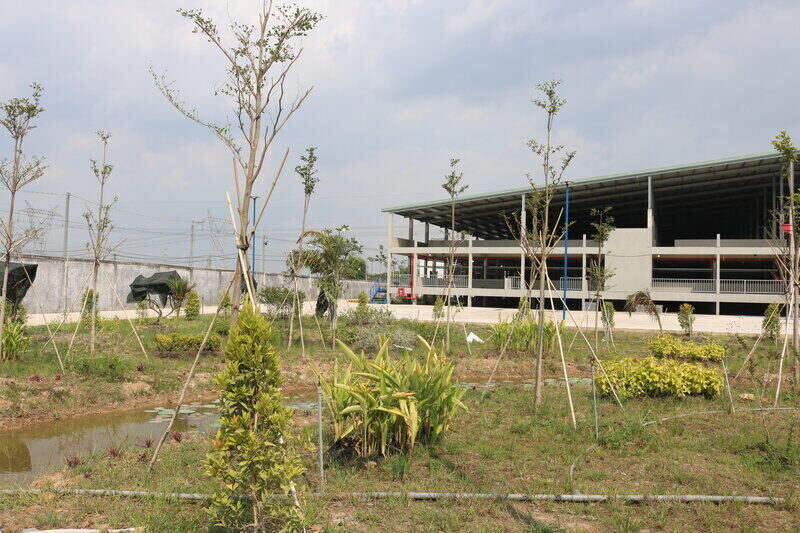

Sau khi nhà máy giết mổ đi vào hoạt động thì mới phát hiện Dự án 110kV Tân Phú Trung đi qua. Ảnh: Huân Cao

Như trong bài báo trước chúng tôi đã phản ánh, Nhà máy giết mổ gia súc và chế biến thực phẩm An Hạ (nhà máy An Hạ) do Công ty Công ty TNHH Dịch vụ An Hạ (Công ty An Hạ) làm chủ đầu tư, sau khi hoàn thành đưa vào hoạt động thì phát hiện có Dự án 110kV Tân Phú Trung đi ngang qua nhà máy.

Ngày 14.9.2023, UBND xã Tân Phú Trung, huyện Củ Chi bất ngờ phát hành Thông báo sẽ hỗ trợ bảo vệ thi công kéo dây điện của Dự án Trạm biến áp 110kV Tân Phú Trung và đường dây đấu nối đi ngang qua nhà máy An Hạ. Việc thi công và đấu nối dự án này đã làm ảnh hưởng nghiêm trọng đến hoạt động của nhà máy, nên Công ty An Hạ đã có ý kiến phản đối.

Trước sự phản ứng của Công ty An Hạ, UBND xã Tân Phú Trung, huyện Củ Chi đã hoãn việc hỗ trợ bảo vệ thi công kéo dây điện Dự án Trạm biến áp 110kV Tân Phú Trung và đường dây đấu nối, đồng thời báo cáo vụ việc lên UBND huyện Củ Chi.

Ngày 22.9.2023, tại UBND xã Tân Phú Trung diễn ra buổi làm việc do ông Nguyễn Thanh Phong - Phó Chủ tịch UBND huyện Củ Chi - chủ trì. Tại buổi họp này, phía Công ty An Hạ đặt vấn đề: Dự án 110kV Tân Phú Trung là một chủ trương lớn của thành phố, vì sao lúc nhà máy mới bắt đầu triển khai xây dựng, UBND huyện Củ Chi không cung cấp thông tin quy hoạch Dự án 110kV Tân Phú Trung đi ngang qua một phần khu đất dự án của nhà máy.

Chưa tìm được hướng giải quyết

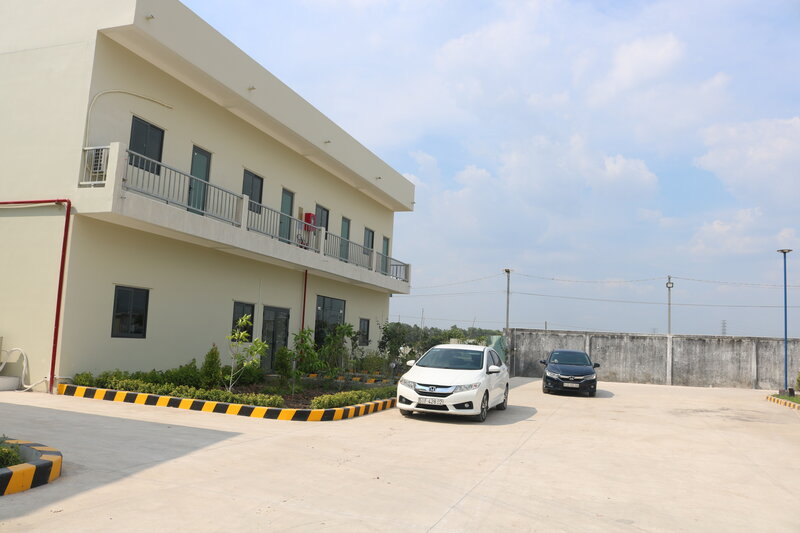

Dự án 110kV Tân Phú Trung đã kéo ngang qua nhà máy và phía nhà máy yêu cầu tạm dừng. Ảnh: Huân Cao

Trước tình thế trên, ngày 27.9.2023, Công ty An Hạ gửi văn bản xin ý kiến của Sở Nông nghiệp và Phát triển nông thôn (NNPTNT) TPHCM về hướng giải quyết đối với Khu sạch của nhà máy khi Dự án 110KV Tân Phú Trung đi ngang qua. Bởi nhà máy đã được thiết kế, quy hoạch theo đúng quy chuẩn, quy định về giết mổ gia súc của Bộ NNPTNT, nên bất cứ sự thay đổi nào về quy trình giết mổ đều phải xin ý kiến từ Sở NNPTNT TPHCM.

Ngày 2.10.2023, Sở NNPTNT mời các bên có liên quan đến giải quyết. Tại buổi họp ngày 4.10.2023, phía Sở NNPTNT có ý kiến là việc bố trí Khu bẩn, Khu sạch của nhà máy đang phù hợp với quy chuẩn, quy định về giết mổ gia súc của Bộ NNPTNT, nên việc thay đổi hoặc di dời Khu sạch sang vị trí khác là không thể thực hiện được. Đồng thời, Sở NNPTNT đề nghị UBND huyện Củ Chi chủ trì tổ chức cuộc họp có đầy đủ các bên để tìm phương án khác.

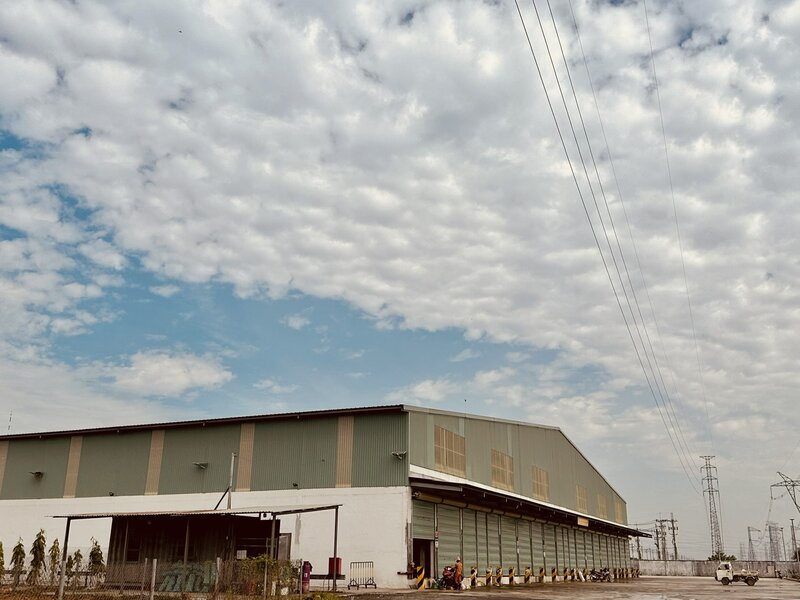

UBND huyện Củ Chi cung cấp thông tin quy hoạch không có Dự án 110kV Tân Phú Trung đi qua. Ảnh: Huân Cao

Sau đó, ngày 20.11.2023, Văn phòng HĐND và UBND huyện Củ Chi ra Thông báo số 79/TB-VP về kết luận của ông Nguyễn Thanh Phong - Phó Chủ tịch UBND huyện Củ Chi, Chủ tịch Hội đồng giải phóng mặt bằng huyện Củ Chi - tại cuộc họp ngày 26.10.2023, trong đó đề nghị Công ty An Hạ hỗ trợ Ban Quản lý Dự án lưới điện TPHCM thi công hoàn thành lưới điện.

Tuy nhiên, Công ty An Hạ đề nghị tiếp tục tạm dừng việc hỗ trợ Ban Quản lý Dự án lưới điện TPHCM, chờ các cơ quan chức năng giải quyết nhằm đảm bảo quyền lợi chính đáng của doanh nghiệp.

Ngày 15.1.2024, UBND Xã Tân Phú Trung, huyện Củ Chi đã ban hành văn bản Thông báo hoãn thi công kéo dây thuộc Dự án trạm biến áp 110kV Tân Phú Trung và đường dây đấu nối tại vị trí Công ty An Hạ.

Có thể nói, việc Nhà máy An Hạ sau khi đi vào hoạt động một thời gian mới phát hiện có Dự án 110kV Tân Phú Trung đi ngang qua là việc đáng để các đơn vị liên quan sớm vào cuộc giải quyết. Bởi nếu việc này chưa được giải quyết dứt điểm sẽ ảnh hưởng đến quyền lợi chính đáng của Nhà máy An Hạ, đồng thời ảnh hưởng đến tiến độ cấp điện của Dự án 110kV Tân Phú Trung, gây thiệt hại cho cả doanh nghiệp và nhà nước.

Phía Công ty An Hạ đã đề nghị UBND huyện Củ Chi và các cơ quan chức năng có liên quan làm rõ thông tin Dự án trạm biến áp 110kV Tân Phú Trung và đường dây đấu nối có từ khi nào và cơ sở pháp lý của việc quy hoạch lưới điện này ra sao? Tuy nhiên, đến hiện tại, Công ty An Hạ vẫn chưa nhận được thông tin chính thức từ UBND huyên Củ Chi và đơn vị có liên quan về vấn đề này.

Nguồn: https://laodong.vn/kinh-doanh/loay-hoay-huong-giai-quyet-nha-may-duoi-luoi-dien-110kv-thiet-hai-ca-2-ben-1292704.ldo

Chủ đề:

Tin tức liên quan

23/10/2025

VIỆT NAM VẪN LÀ ĐIỂM ĐẾN HẤP DẪN CỦA DÒNG VỐN ĐẦU TƯ QUỐC TẾ
Ngành công nghiệp chế biến, chế tạo dẫn đầu về thu hút FDI Trong 9 tháng năm 2025, các nhà đầu tư nước ngoài đã đầu tư vào 18 ngành trong tổng số 21 ngành kinh tế quốc dân. Trong đó, ngành công nghiệp chế biến, chế tạo dẫn đầu với tổng vốn đầu tư đạt gần 16,8 tỷ USD, chiếm gần 58,9% tổng vốn đầu tư đăng ký, tăng 7,4% so với cùng kỳ năm 2024.

23/10/2025

DÒNG FDI VÀO CHU KỲ TĂNG TRƯỞNG MỚI
Trước những biến động lớn của dòng đầu tư toàn cầu những năm gần đây, vốn đầu tư trực tiếp nước ngoài (FDI) vẫn tiếp tục đổ vào Việt Nam một cách mạnh mẽ. Quan trọng hơn, xu hướng dịch chuyển của FDI ngày càng rõ nét với sự dẫn dắt của nhiều dự án lớn trong các ngành công nghệ chiến lược.

23/10/2025

KHO XƯỞNG XÂY SẴN LÀ "ĐIỂM SÁNG" CỦA BẤT ĐỘNG SẢN CÔNG NGHIỆP PHÍA NAM
Loại hình kho, xưởng xây sẵn tiếp tục duy trì tỷ lệ lấp đầy cao và hoạt động ổn định tại thị trường bất động sản công nghiệp phía Nam trong 9 tháng đầu năm 2025.

08/08/2025

THUẾ ĐỐI ỨNG CỦA MỸ CHÍNH THỨC CÓ HIỆU LỰC
Thuế đối ứng từ 10 - 50% Mỹ áp lên các đối tác thương mại toàn cầu chính thức có hiệu lực, mở ra giai đoạn mới cho thương mại quốc tế.

Copyright © 2022 Viet Huong IP., Ltd. All Rights Reserved

Lên đầu trang
